Aldebarán Resources dio a conocer los resultados de perforación de relleno de once pozos en el proyecto Altar

La campaña de campo 2024/2025 ya ha finalizado y todas las cuadrillas y equipos se han desmovilizado.

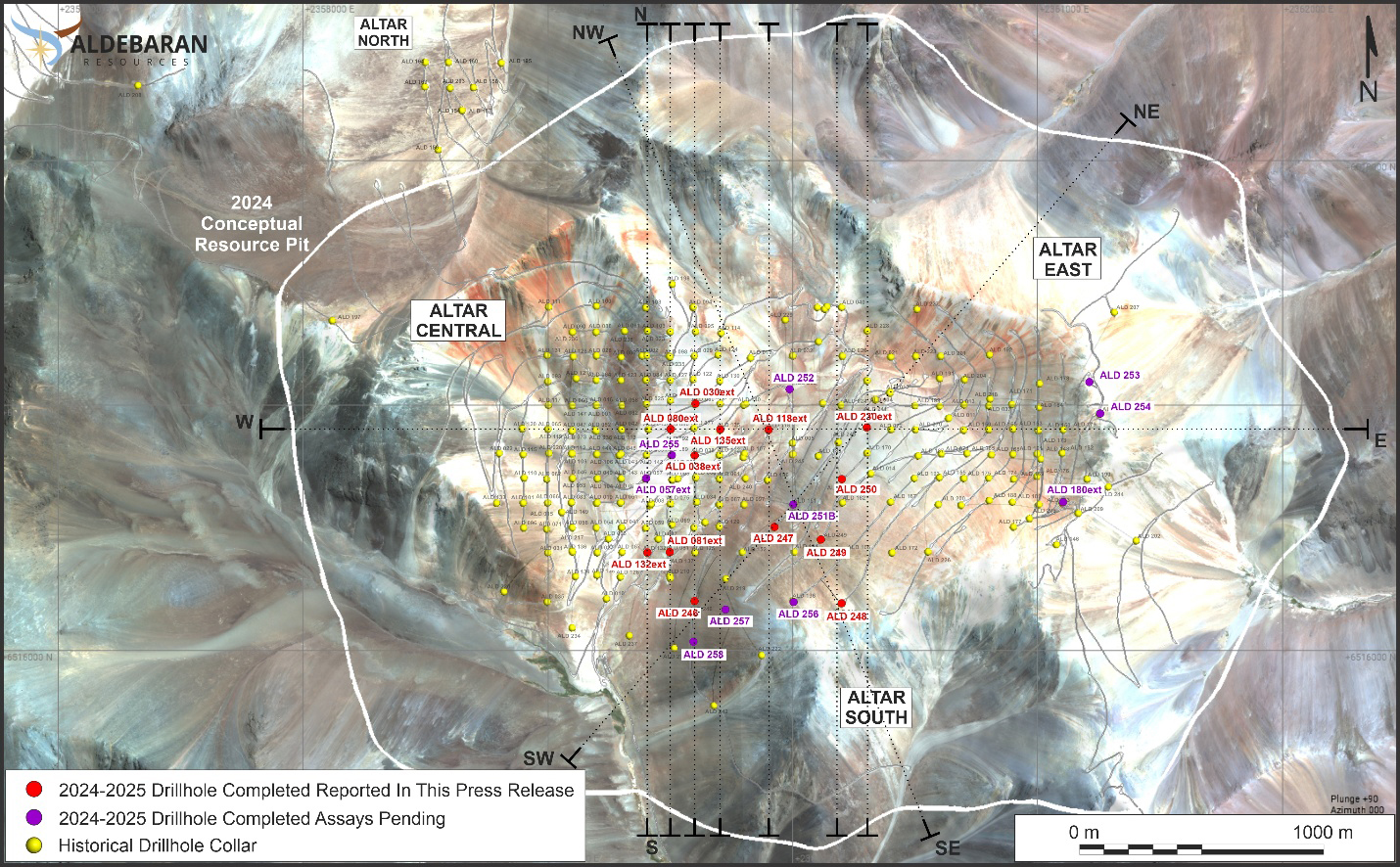

Mapas de ubicación de los pozos de perforación completados en la temporada de campo 2024 – 2025

Aldebaran Resources, la canadiense a cargo del gigante de cobre y oro Altar, presentó los resultados de 11 pozos del programa de perforación de relleno que se está completando en el proyecto calingastino Altar. El objetivo de estos pozos fue mejorar bloques de recursos conocidos clasificados de Inferidos a Medidos e Indicados. Todos los pozos reportados se centraron en las zonas Altar Central o Altar Unida.

Reflejos

ALDE-25-038EXT

  • 578,00 m de 0,51% CuEq desde 372,00 m de profundidad
    • Incluye 116,45 m 0,60 % CuEQ desde 448,55 m de profundidad
    • Incluyendo 63,70 m de 0,62% CuEq desde 601,30 m de profundidad
    • Incluye 175,00 m de 0,61 % CuEQ desde 699,00 m de profundidad

ALDE-25-118EXT

  • 557,00 m de 0,39% CuEq desde 352,00 m de profundidad

ALDE-25-135EXT

  • 383,40 m de 0,47% CuEq desde 476,00 m de profundidad
    • Incluyendo 81,00 m de 0,62% CuEq desde 751,00 m de profundidad

John Black, Director Ejecutivo de Aldebarán, comentó: «Como se esperaba, los resultados del programa de perforación de relleno en Altar confirman la continuidad de la mineralización conocida y deberían convertir los recursos actualmente clasificados como Inferidos en Medidos e Indicados. La información obtenida de estas perforaciones aportará un valor significativo en la transición del próximo PEA a un PFS en 2026. Si bien el objetivo del programa de perforación actual es rellenar la mineralización conocida, el yacimiento permanece abierto en varias direcciones».

Kevin B. Heather, Director Geológico de Aldebaran, comentó: «Tras completar un total de 25.186,70 m de perforación durante la campaña de campo 2024-2025, la mayor cantidad realizada por Aldebaran desde que asumió el proyecto en 2018, deberíamos convertir una gran parte de los bloques de recursos inferidos potenciales en el tajo a las categorías de medidos e indicados. Estos pozos de relleno se pueden dividir en dos grupos: (1) pozos perforados entre pozos existentes, lo que demuestra la continuidad de la mineralización conocida, y (2) pozos perforados alrededor de la periferia del yacimiento para agregar datos de apoyo y convertir los bloques de recursos adyacentes a una categoría de mayor confianza. En algunos casos, estos pozos más periféricos extendieron la huella mineralizada».

Actualización del proyecto

La campaña de campo 2024/2025 ya ha finalizado y todas las cuadrillas y equipos se han desmovilizado. Durante la campaña de campo 2024-2025, se completó un total de 25.186,70 m de perforación en el proyecto, incluyendo 5.977,50 m de perforación con fines metalúrgicos. Además de la perforación de esta temporada, la Compañía ha realizado estudios de fondo de pozo con televisor en varios pozos que se utilizarán con fines geotécnicos.
